دليل عملي 4 دقائق قراءة

إضافة طابق إلى منزل قائم: ما الذي يجب فحصه قبل التفكير في التكلفة؟

بوابات قرار إضافة طابق: الوضع الإداري، وثائق المبنى، فحص الهيكل والأساسات، البرنامج الجديد وتأثير الأشغال على السكان.

س
سناء المالكي

كاتبة متخصصة في أدلة البناء والتكاليف

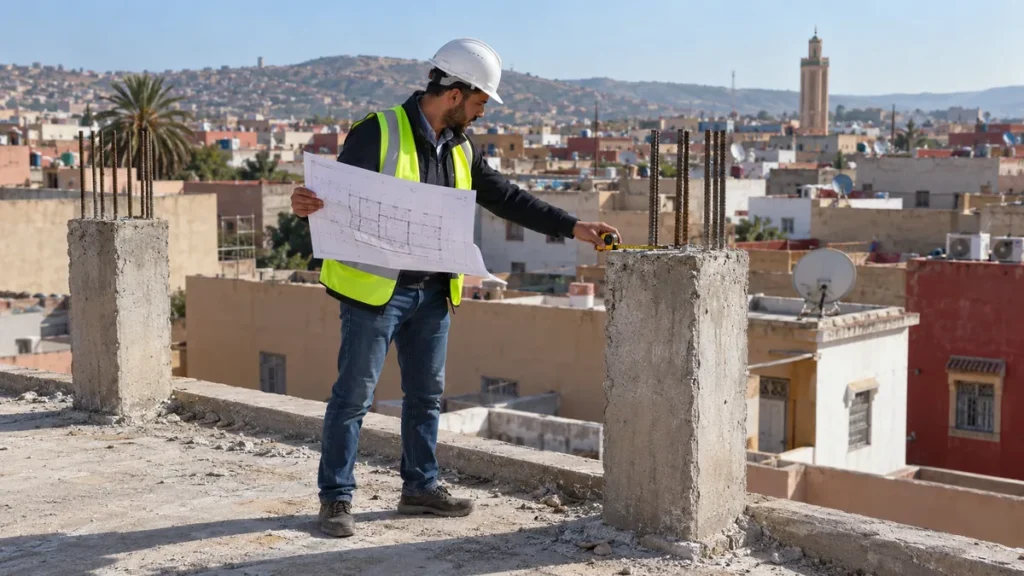

مهندس إنشائي يفحص سطح منزل قائم وأطراف الأعمدة قبل دراسة إضافة طابق

السؤال «كم يكلف الطابق؟» يأتي متأخرًا. السؤال الأول: هل يمكن للمبنى والقواعد والوثائق أن تقبل الفكرة أصلًا؟

البوابة 1 — الوضع الإداري

ما المسموح فوق القطعة والمبنى؟ وما الطلب والوثائق اللازمة؟

البوابة 2 — هوية المبنى

مخططات، عمر، تعديلات، تشققات، استعمال، وطريقة تنفيذ سابقة.

البوابة 3 — التقييم الإنشائي

يفحص المهندس النظام القائم ويحدد ما يحتاج كشفًا أو اختبارًا أو تدعيمًا.

البوابة 4 — قابلية العيش أثناء الأشغال

وصول، غبار، ماء، كهرباء، حماية، سلالم وسكان.

المخطط القديم ليس شهادة قدرة

حتى لو وُجد، يجب مطابقة ما نُفذ معه وتوثيق التعديلات. وإذا غاب، لا تُستبدل المعرفة بالتخمين؛ يحدد المختص كيف يعيد فهم المبنى وما الذي يحتاج كشفه.

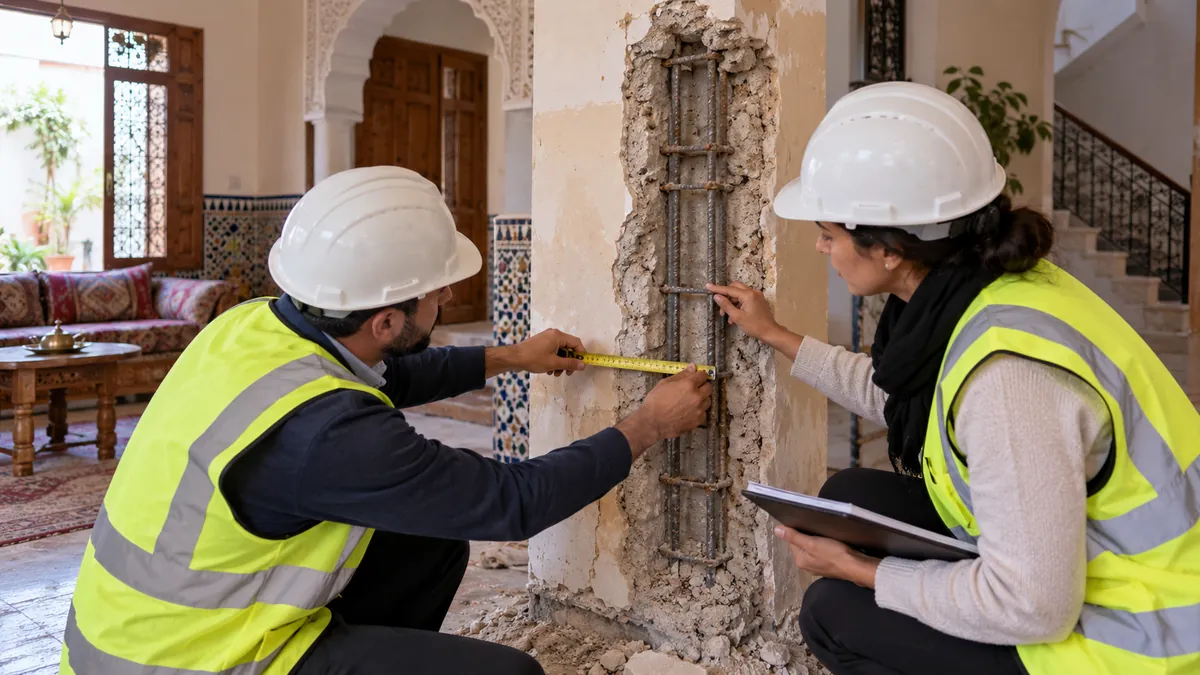

مهنيون يفحصون جزءًا مكشوفًا من عمود في منزل قائم
الكشف والاختبار يقررهما المهندس؛ لا تكسر عنصرًا إنشائيًا بحثًا عن جواب بنفسك.

وزن الطابق ليس الجدران فقط

بلاط، قواطع، خزانات، سلالم، واجهات واستعمال جديد تدخل في التصور. لذلك لا تُشترى مواد خفيفة كحل سحري قبل تصميم متكامل. قد يكون التخفيف جزءًا من الحل، لا بديلًا عن التحقق.

التدعيم يغيّر المشروع

إذا لزم، يدخل في التكلفة والمدة وتأثيره على الطابق القائم والتشطيبات والسكان. عرض يحسب الطابق الجديد ويتجاهل الوصول إلى العناصر القديمة ليس عرضًا كاملًا.

أسئلة ستغير الميزانية

  • هل يحتاج المنزل إلى إخلاء مؤقت؟
  • كيف تصل المواد والعمال إلى السطح؟
  • أين يمر السلم والشبكات الجديدة؟
  • ما الذي سيُفك ويعاد في الطابق القائم؟
  • كيف يُحمى المبنى من المطر أثناء الفتح؟

قرار من ثلاث نتائج

قابل بالتخطيط المعتاد، أو قابل مع تدعيم وشروط، أو غير مناسب للفكرة المقترحة. كل نتيجة محترمة إذا كانت مبنية على تقييم. لا تضغط للحصول على «نعم» لأنك بدأت شراء المواد.

بعد القبول التقني

يُعد التصميم والملف الإداري والعرض التفصيلي والبرنامج. استخدم دليل رخصة البناء لتنظيم المسار، ثم اربط الدفعات بنقاط فحص.

هناك ثلاثة أبواب يجب أن تفتح معًا

إضافة طابق تحتاج قابلية إدارية، وقابلية إنشائية، وإمكانية عملية للتنفيذ. قد يكون الهيكل قابلًا للتقوية لكن الضوابط لا تسمح بالارتفاع المطلوب، أو يكون البناء مسموحًا لكن الوصول إلى الورش مستحيل من دون تعطيل المنزل بالكامل. لذلك لا تبدأ بتسعير الطوب والتشطيب قبل حسم هذه الأبواب.

اجمع الرسومات الأصلية إن وجدت، الرخص السابقة، صور مراحل البناء، وأي معلومات عن تعديلات تمت لاحقًا. غياب الوثائق لا يعني استحالة المشروع، لكنه يزيد الحاجة إلى الرفع والفحص والتحقق.

كيف تتم دراسة المبنى القائم؟

يعاين مهندس مختص الأعمدة والجسور والبلاطات والأساسات ومسارات الأحمال، ويراجع الشقوق والهبوط والرطوبة والتغييرات التي مست الجدران أو الفتحات. قد يطلب قياسات أو اختبارات أو فتحات محدودة لمعرفة التسليح والمواد وحالة الاتصال. لا يمكن حسم القدرة بمجرد سماكة عمود ظاهر أو تجربة منزل مجاور.

بعد تحديد الأحمال الجديدة، يقترح المهندس قبول الحل أو تقليل الوزن أو التدعيم أو رفض الإضافة. ينبغي أن يتضمن التقرير الافتراضات والقيود، لأن نوع السقف والجدران والخزانات والتشطيبات يؤثر في الحمل.

البناء فوق منزل مسكون مشروع داخل مشروع

خطط لمسار العمال والمواد، حماية السكان من الغبار والماء، ساعات العمل، تغطية السقف المؤقتة، وتأمين الدرج والفتحات. حدد أين ستُنقل خزانات الماء والألواح والتجهيزات الموجودة على السطح، وكيف سيستمر استعمال الكهرباء والسباكة أثناء الربط.

المطر في فترة فتح السطح خطر حقيقي، لذلك يلزم تسلسل واضح للهدم الجزئي والحماية والتنفيذ، لا وعد عام بأن العمل سينتهي بسرعة. فكر أيضًا في الجيران والرافعات وتخزين الرمل والحديد ورفع المخلفات.

اطلب تكلفة على مراحل لا رقمًا واحدًا

افصل الدراسة والترخيص والحماية والهدم والتدعيم والهيكل والعزل والشبكات والتشطيب وإصلاح الطابق السفلي. أضف بندًا للأضرار المحتملة والتوقف والسكن البديل إن لزم. العرض الذي يتجاهل التدعيم أو إعادة الطلاء في الأسفل ليس أقل سعرًا؛ هو عرض ناقص.

قبل التنفيذ ثبّت مخططات معتمدة، خطة مراقبة، نقاط توقف للفحص، ومسؤولية كل طرف. وأثناء العمل لا تسمح بتغيير عنصر إنشائي أو ثقب جسر لحل مسار أنبوب من دون رجوع إلى المهندس. نجاح الإضافة يقاس بسلامة المبنى كله، لا بجمال الطابق الجديد فقط.

وثائق يجب أن تبقى بعد انتهاء الإضافة

احتفظ بتقرير دراسة المبنى القائم، المخططات المعتمدة، تفاصيل التدعيم، صور العناصر قبل تغطيتها، نتائج الاختبارات، وفواتير المواد الرئيسية. أضف مخططًا يوضح التعديلات الفعلية ومسارات الشبكات الجديدة، لا النسخة الأولى فقط. هذه الوثائق مهمة عند صيانة الطابق أو بيع العقار أو التفكير في تجهيز ثقيل مستقبلًا.

نظم استلامًا للطابق الجديد وللمنزل القديم معًا. افحص أي شقوق جديدة، تسربات، أبواب تغير إغلاقها، أضرار في السلالم والجدران، وعمل الشبكات بعد الربط. سجل حال المنزل بالصور قبل البداية لتفريق الضرر القديم عن أثر الأشغال.

اتفق على معالجة الملاحظات ومواعيدها قبل تصفية الحساب. ولا تؤجل تنظيف السطح والمصارف ومخلفات المواد، لأنها قد تسبب انسدادًا عند أول مطر. اكتمال التشطيب في الأعلى لا يعني انتهاء المشروع ما لم يعد الطابق السفلي والخارج إلى حالة آمنة وصالحة للاستعمال.

قبل شراء المواد، راجع كيف ستصل إلى السطح: عرض الطريق، حمولة وسائل الرفع، مكان التفريغ، وحماية الواجهة. أدرج تكلفة الرفع والتنزيل ونقل المخلفات صراحةً، لأن موقعًا ضيقًا قد يغيّر أجرة التنفيذ كثيرًا. كما يجب تحديد مكان آمن لتخزين الحديد والإسمنت بعيدًا عن تحميل جزء واحد من السقف عشوائيًا.

ملف الإضافة يبدأ من المسار الإداري للرخصة، لكنه لا يكتمل قبل مقارنة التدعيم والتعديل بخيار ترميم المبنى أو إعادة بنائه.

مرجع الإجراء

يمكن تتبع مسار الرخص العمرانية عبر منصة رخص. صلاحية الإضافة والتصميم والتدعيم لا يقررها المقال أو المقاول منفردًا، بل المهنيون والجهات المختصة. آخر مراجعة: 4 أكتوبر 2026.
